- 2009 : Concertation avec garant
- 2009-2012 : Études préliminaires
- 2012 : Schéma de principe
- 2013 : Enquête publique / Déclaration d’utilité publique
- 2014 : Avant-projets
- 2015-2019 : Travaux

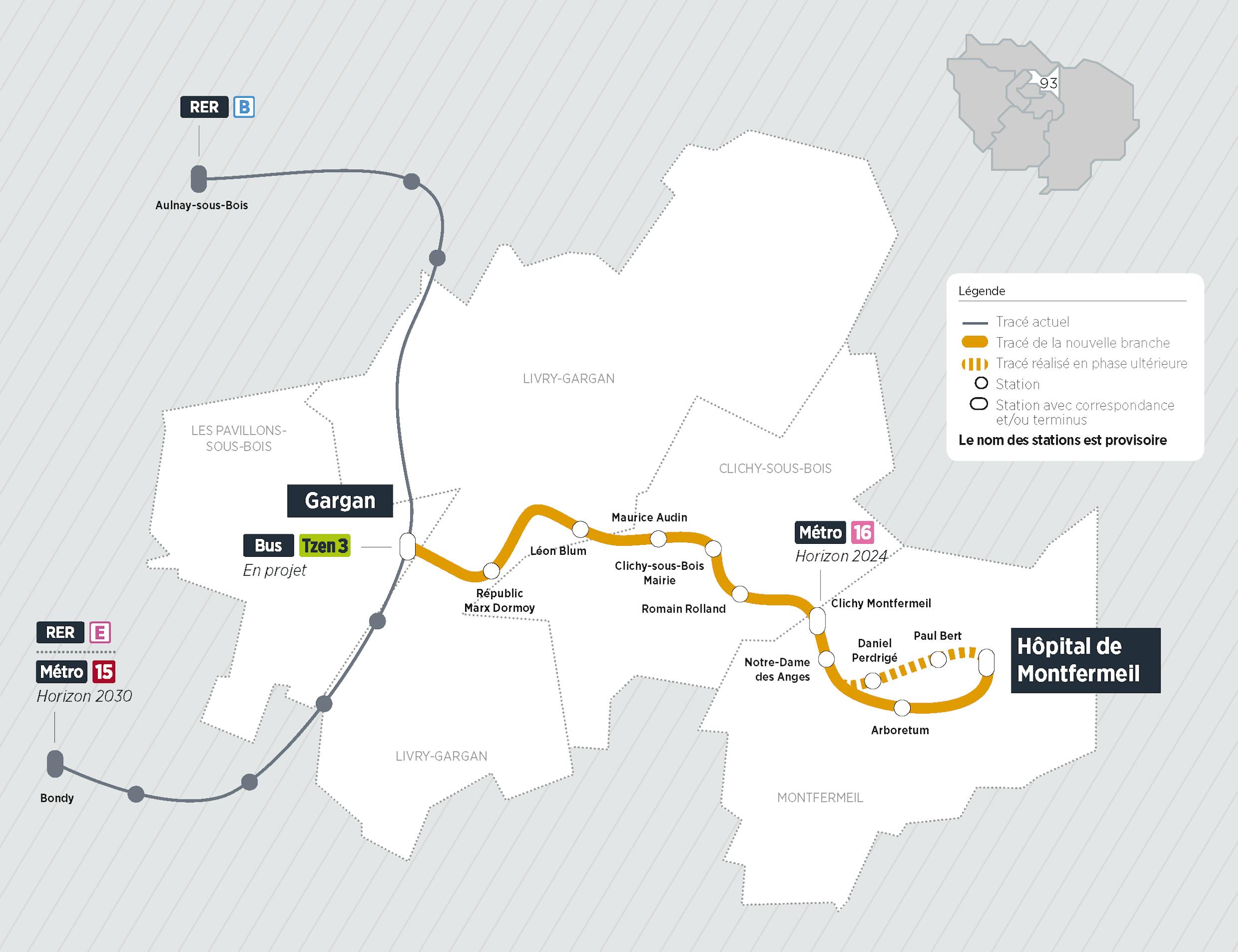

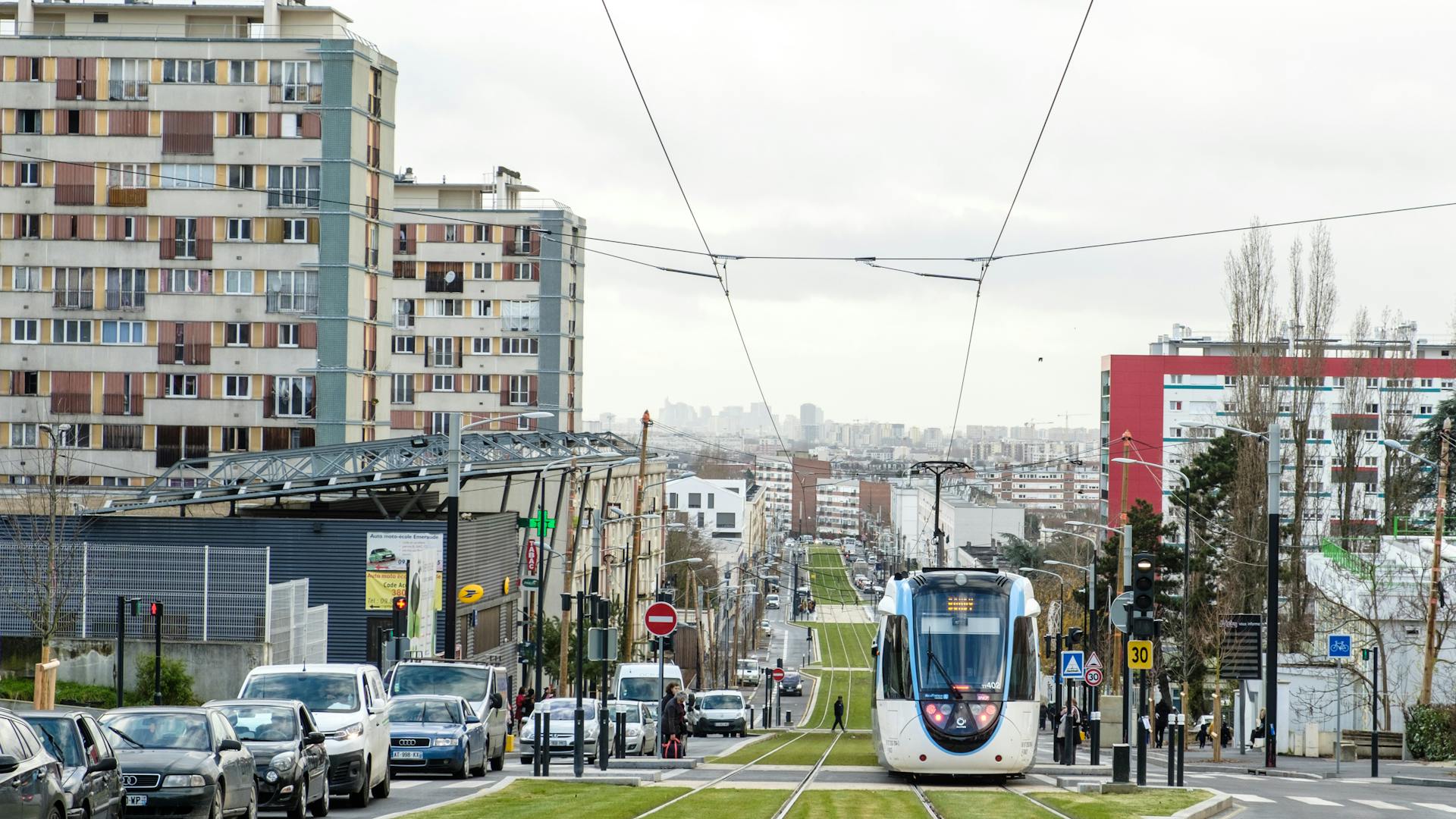

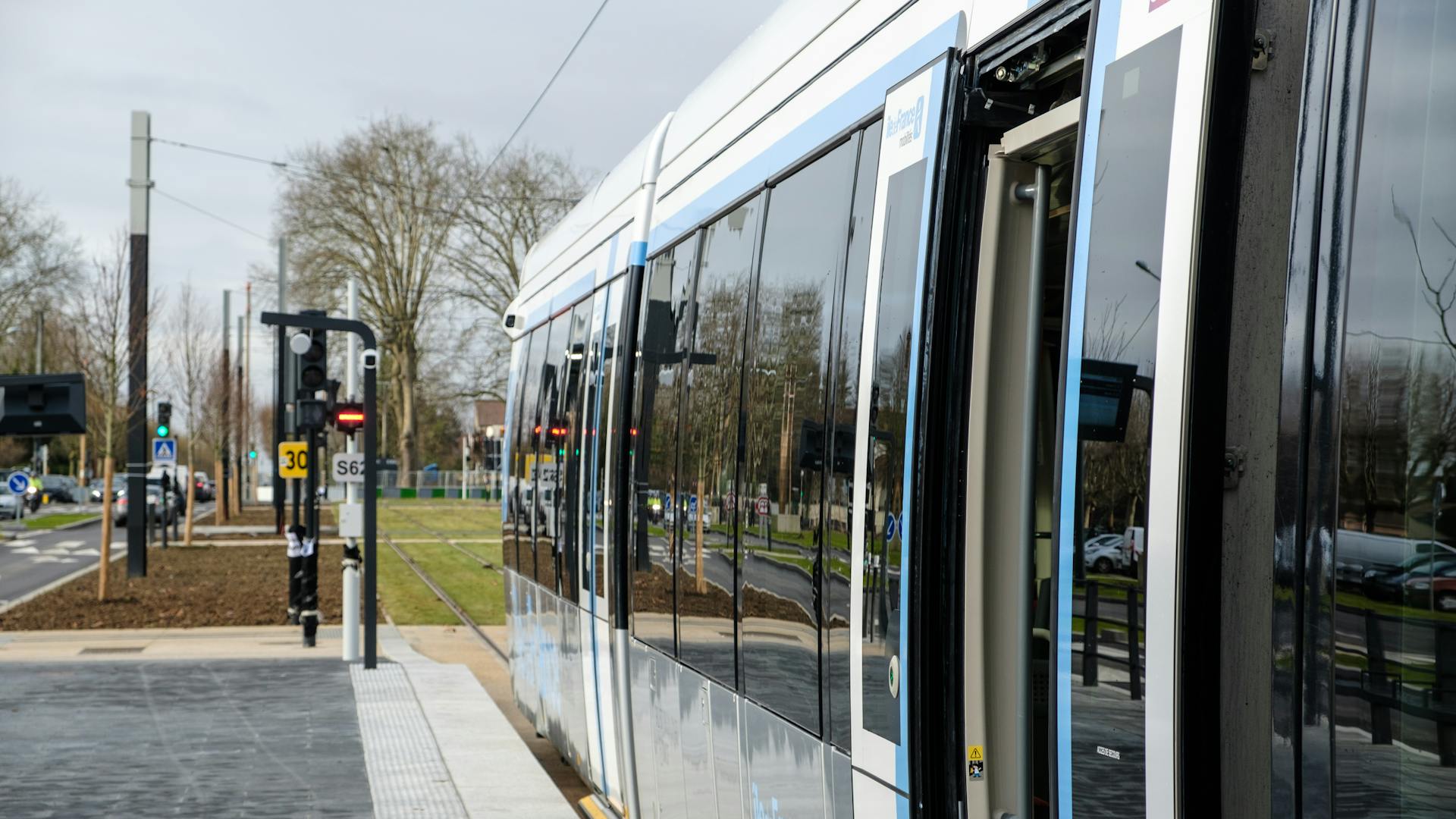

- Décembre 2019 : Mise en service jusqu'à Arboretum

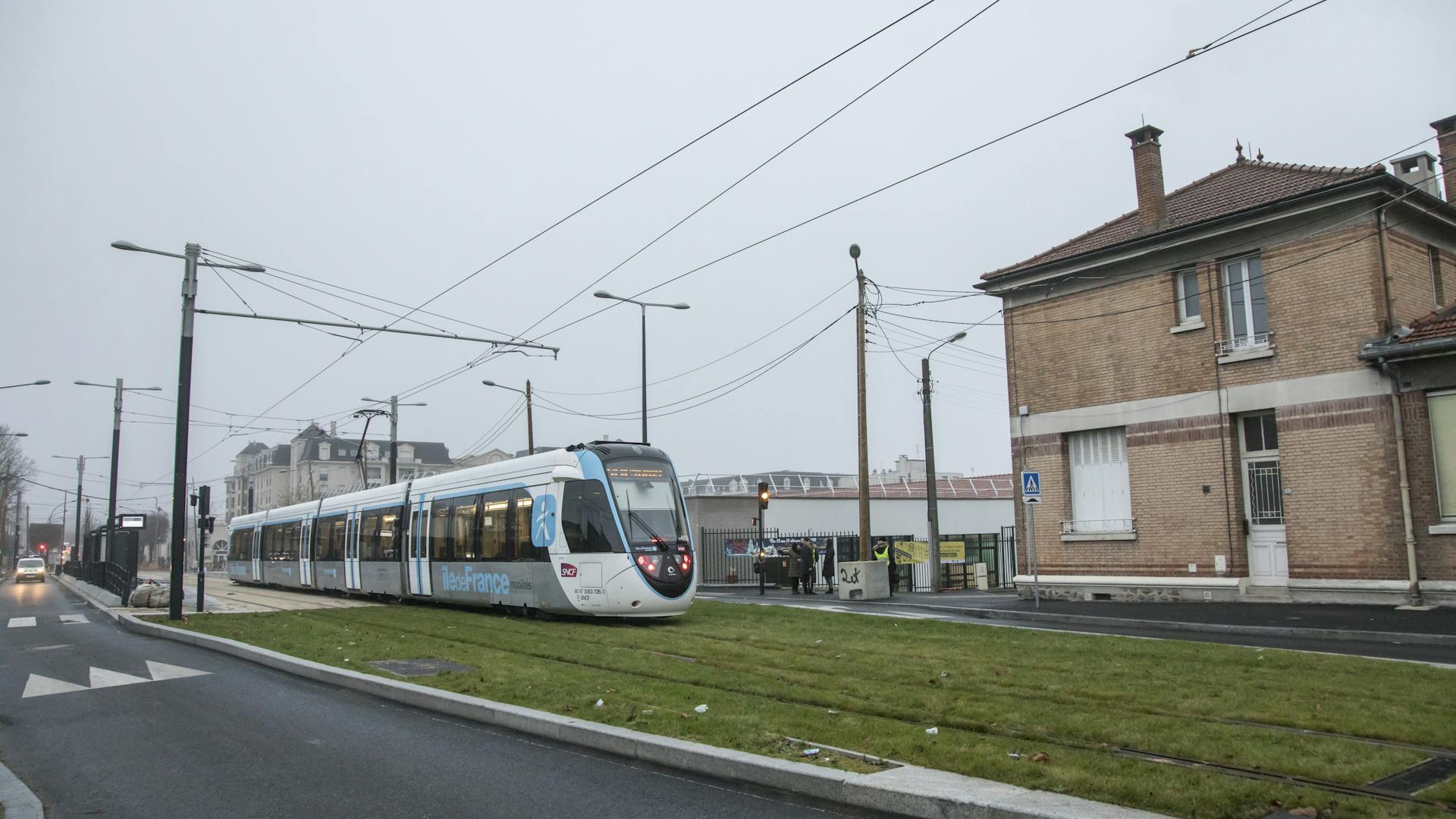

- Août 2020 : Mise en service jusqu'à Hôpital Montfermeil
Le financement
- L'infrastructure : 270 millions d'euros (État 37% + Région 49% + SNCF 14%)
- Les trams : 100 millions d'euros (Île-de-France Mobilités 100%)
- L'exploitation : Île-de-France Mobilités
Les acteurs
Les maîtres d’ouvrage du projet sont :
- Île-de-France Mobilités (section urbaine)
- SNCF Réseau (domaine du réseau ferré national)
- SNCF Mobilités (biens dévolus à l’exploitation des services de transport)
